Land van Cuijk

Locatie

Sector
Waterketen

Klant/Partner
Samenvatting
In augustus 2024 is de uitvoering van het project Renovatie en uitbreiding waterlijn RWZI Land van Cuijk van start gegaan. Uitbreiding van deze RWZI is nodig om de groeiende hoeveelheid rioolwater te kunnen verwerken. Waterschap Aa en Maas zuivert op deze zuivering het rioolwater van zo’n 87.000 inwoners en 571 bedrijven.
De uitdaging

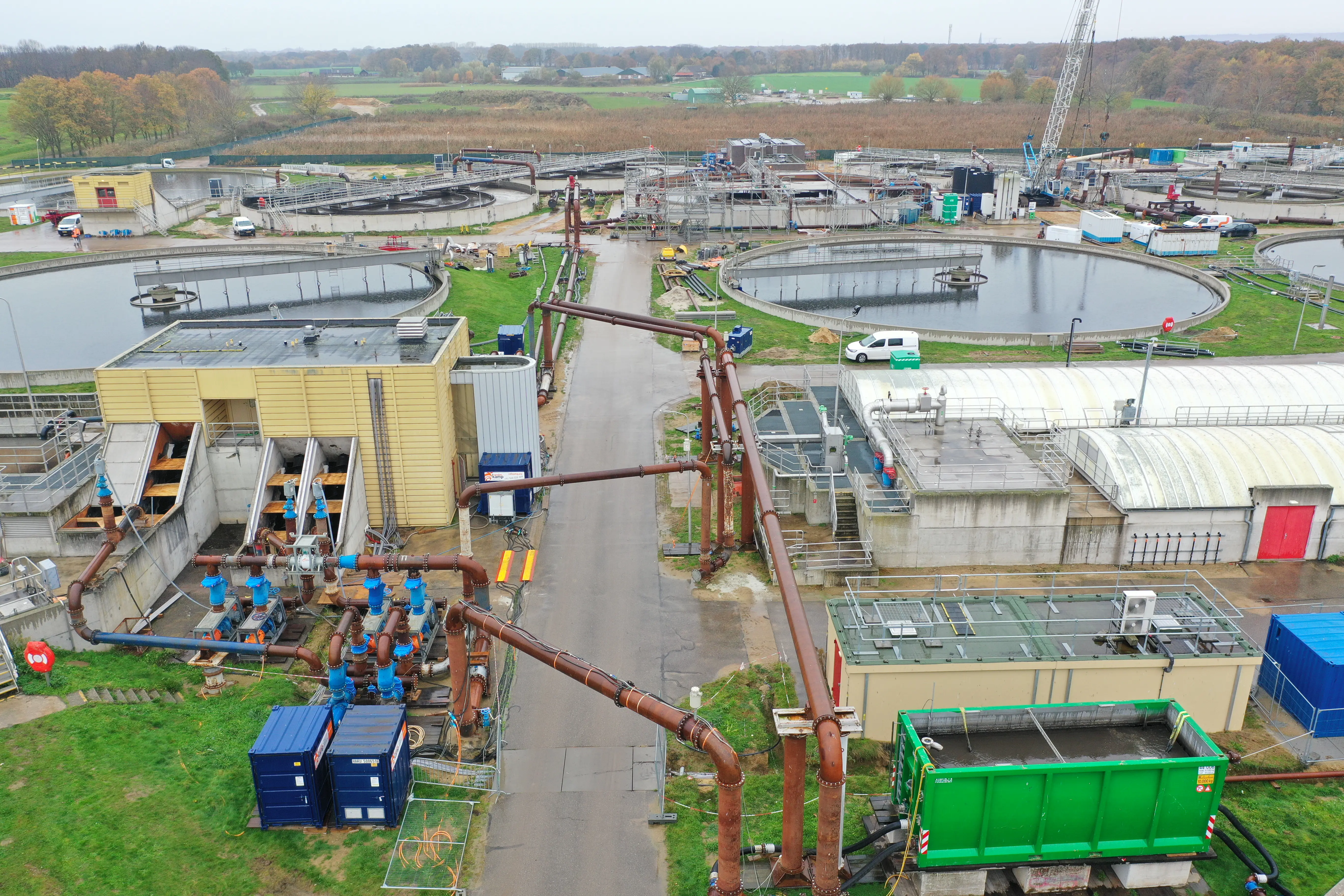

De renovatie en uitbreiding van RWZI Land van Cuijk is een technisch hoogstandje waarbij de grootste uitdaging ligt in de beheersing van de volledige zuiveringscapaciteit tijdens de werkzaamheden. Voor 87.000 inwoners en ruim 500 bedrijven moet de waterzuivering stabiel blijven functioneren, terwijl de installatie op grote schaal wordt aangepast.
De oplossing
Onze bijdrage: flexibiliteit in elke fase

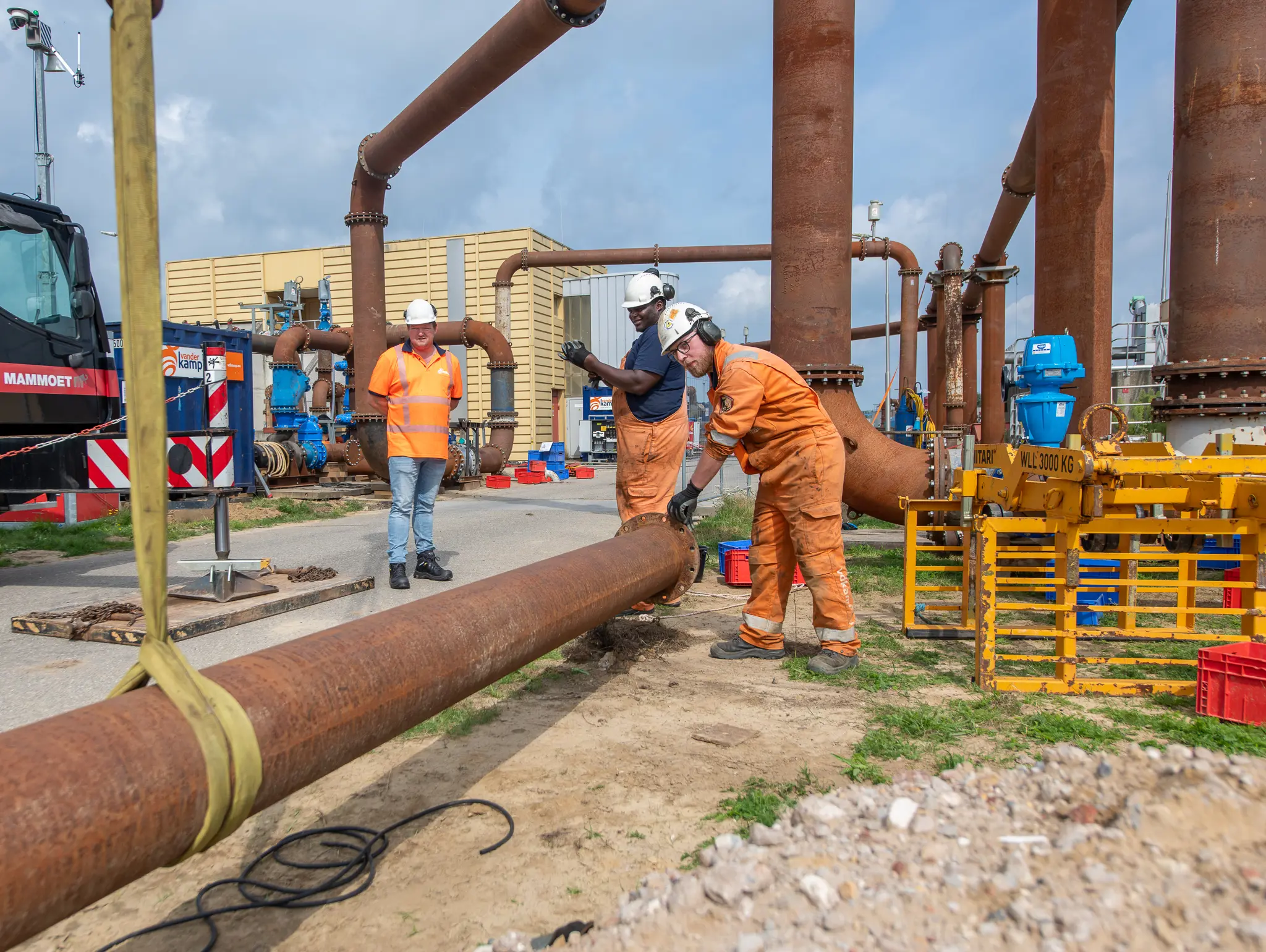

Omdat het zuiveringsproces 24/7 in gebruik blijft, zijn tijdelijke oplossingen noodzakelijk. Vanderkamp levert hiervoor flexibele pompoplossingen, zodat onderdelen van de verschillende onderdelen van de RWZI tijdelijk uit bedrijf genomen kunnen worden.
Aanpak en uitvoering

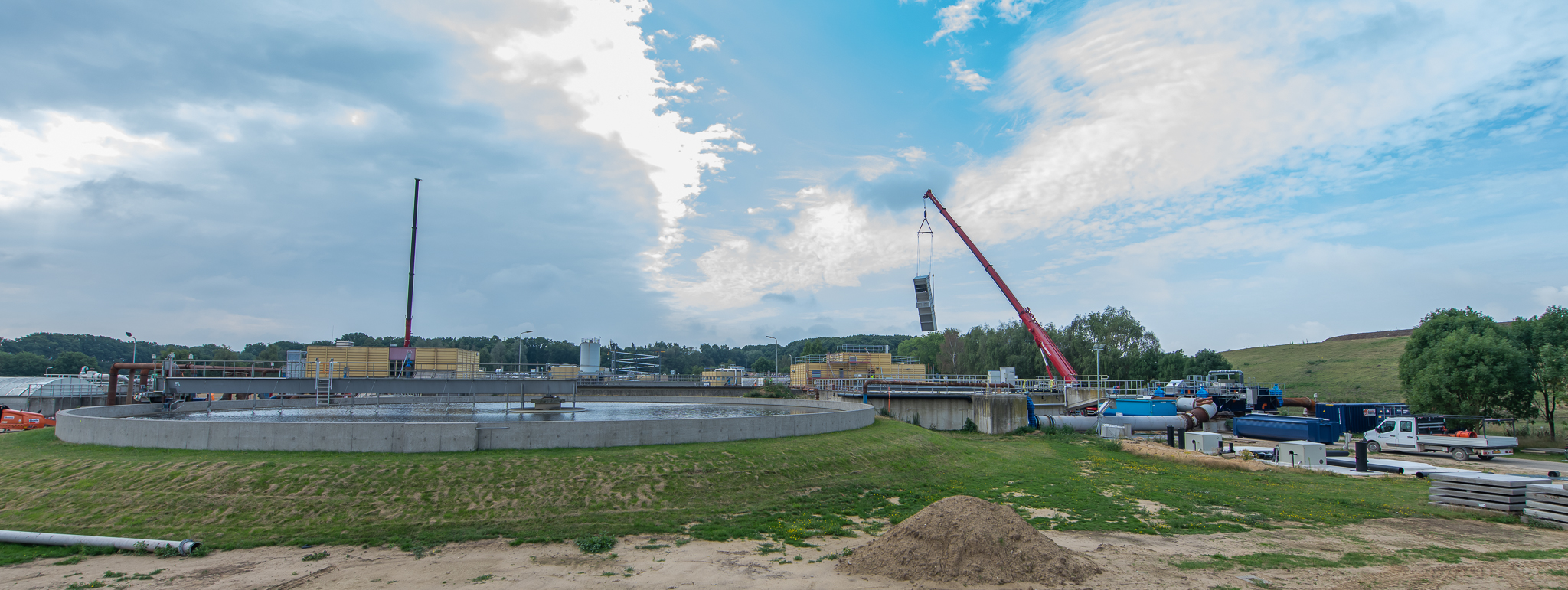

In een intensieve bouwteamfase is het ontwerp van alle tijdelijke voorzieningen samen met Waterschap Aa en Maas, RHDHV, Equans en Van Boekel Bouw & Infra ontwikkeld. Nadat deze fase in 2024 is afgerond zijn we nu alweer een jaar met de uitvoering bezig. Eind 2026 is de zuivering helemaal gerenoveerd en is al onze equipment weer gedemonteerd en waarschijnlijk weer ingezet op een volgende klus.
Het mooie van dit project is dat we samen met onze partners niet alleen een moderne RWZI realiseren, maar ook onze samenwerking versterken.
Enkele kengetallen

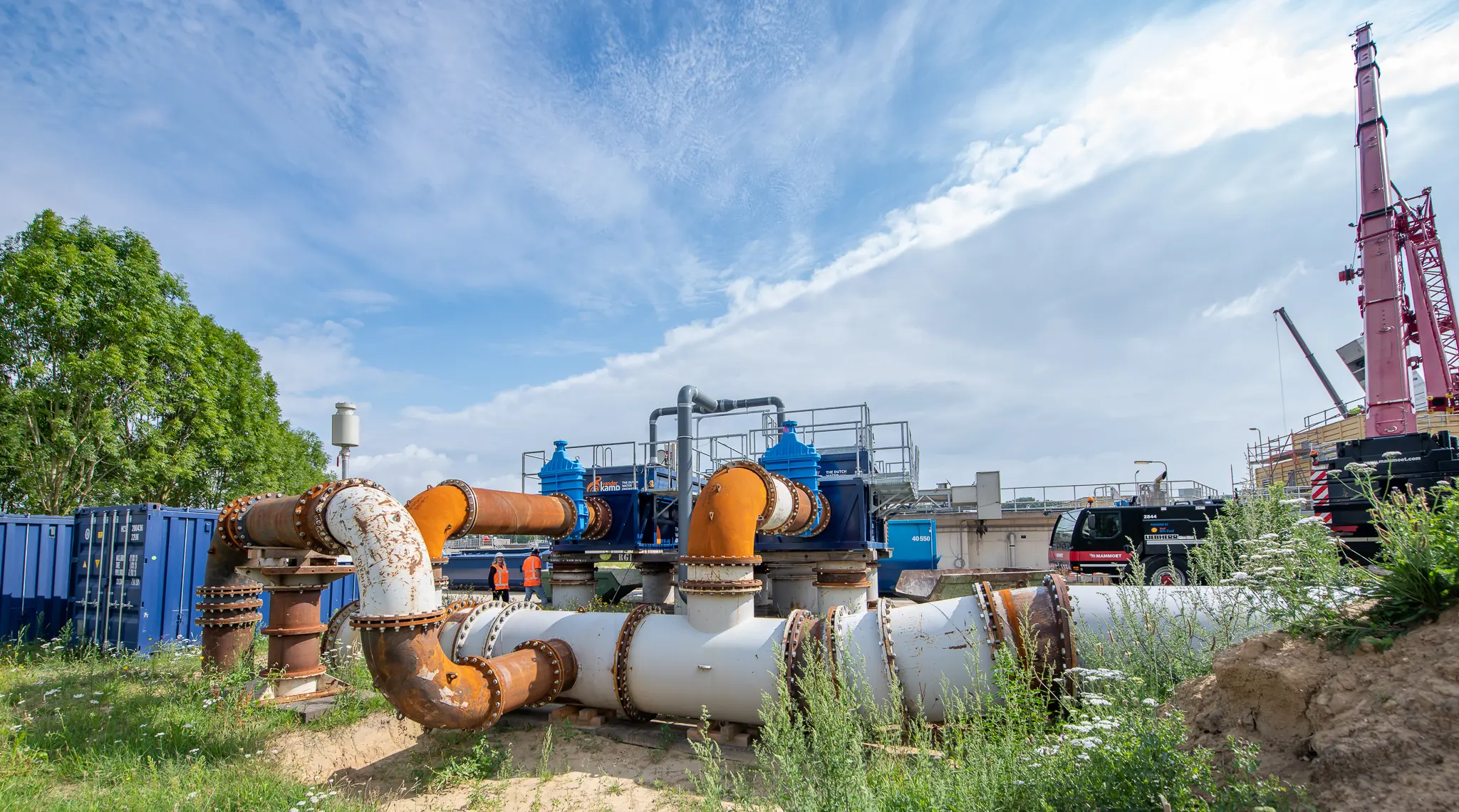

- Uitvoering in 13 fases verdeeld, alle met hun specifieke voorzieningen
- Totaal 23 tijdelijke pompinstallaties, een tijdelijke roostergoedverwijderingsinstallatie (2 tijdelijk harkroosters / TRI’s) en een tijdelijke slibbuffer met mengpompen.
- Daarnaast ook veel inzet van onze rental-vloot voor de snelle inzet en korte pompacties.
- Op het hoogtepunt werken we aan 3 fases gelijktijdig, wat betekent: 10 TPI’s, zo’n 1500 meter aan tijdelijke leidingwerk variërend van 6” tot DN1200, 2 TRI’s in bedrijf.
De resultaten

Uitvoering in 13 fases verdeeld, alle met hun specifieke voorzieningen

Totaal 23 tijdelijke pompinstallaties, een tijdelijke roostergoedverwijderingsinstallatie (2 tijdelijk harkroosters / TRI’s) en een tijdelijke slibbuffer met mengpompen.

Daarnaast ook veel inzet van onze rental-vloot voor de snelle inzet en korte pompacties.

Op het hoogtepunt werken we aan 3 fases gelijktijdig, wat betekent: 10 TPI’s, zo’n 1500 meter aan tijdelijke leidingwerk variërend van 6” tot DN1200, 2 TRI’s in bedrijf.
